Noticias

Últimas Noticias

    Política

    Judicial

      Economía

      Mundo

      Bogotá

        Entretenimiento

        Deportes

        Colombia

        El Magazín Cultural

        Salud

          Ambiente

          Investigación

            Educación

              Ciencia

                Género y Diversidad

                Tecnología

                Actualidad

                  Reportajes

                    Historias visuales

                      Colecciones

                        Podcast

                          Cromos

                          Vea

                          Opinión

                          Opinión

                            Editorial

                              Columnistas

                                Caricaturistas

                                  Lectores

                                  Blogs

                                    Suscriptores

                                    Suscriptores

                                      Beneficios

                                        Tus artículos guardados

                                          Somos El Espectador

                                            Estilo de vida

                                            La Red Zoocial

                                            Gastronomía y Recetas

                                              La Huerta

                                                Moda e Industria

                                                  Tarot de Mavé

                                                    Autos

                                                      Juegos

                                                        Pasatiempos

                                                          Horóscopo

                                                            Música

                                                              Turismo

                                                                Marcas EE

                                                                Colombia + 20

                                                                BIBO

                                                                  Responsabilidad Social

                                                                  Justicia Inclusiva

                                                                    Desaparecidos

                                                                      EE Play

                                                                      EE play

                                                                        En Vivo

                                                                          La Pulla

                                                                            Documentales

                                                                              Opinión

                                                                                Las igualadas

                                                                                  Redacción al Desnudo

                                                                                    Colombia +20

                                                                                      Destacados

                                                                                        BIBO

                                                                                          La Red Zoocial

                                                                                            ZonaZ

                                                                                              Centro de Ayuda

                                                                                                Newsletters
                                                                                                Servicios

                                                                                                Servicios

                                                                                                  Descuentos

                                                                                                    Idiomas

                                                                                                    EE ADS

                                                                                                      Cursos y programas

                                                                                                        Más

                                                                                                        Blogs

                                                                                                          Especiales

                                                                                                            Descarga la App

                                                                                                              Edición Impresa

                                                                                                                Suscripción

                                                                                                                  Eventos

                                                                                                                    Foros El Espectador

                                                                                                                      Pauta con nosotros en EE

                                                                                                                        Pauta con nosotros en Cromos

                                                                                                                          Pauta con nosotros en Vea

                                                                                                                            Avisos judiciales

                                                                                                                              Preguntas Frecuentes

                                                                                                                                Contenido Patrocinado
                                                                                                                                04 de octubre de 2018 - 08:59 p. m.

                                                                                                                                ¿Cuánto falta para solucionar la crisis de Hidroituango?

                                                                                                                                Según Jorge Londoño, gerente de Hidroituango, el proyecto fracasaría en caso de que sea imposible recuperar el cuarto de máquinas por donde ha estado pasando el agua desde mayo de 2018.

                                                                                                                                Efraín Dawkins Sanmiguel / @Efrain_Dawkins

                                                                                                                                Efraín Dawkins Sanmiguel
                                                                                                                                PUBLICIDAD

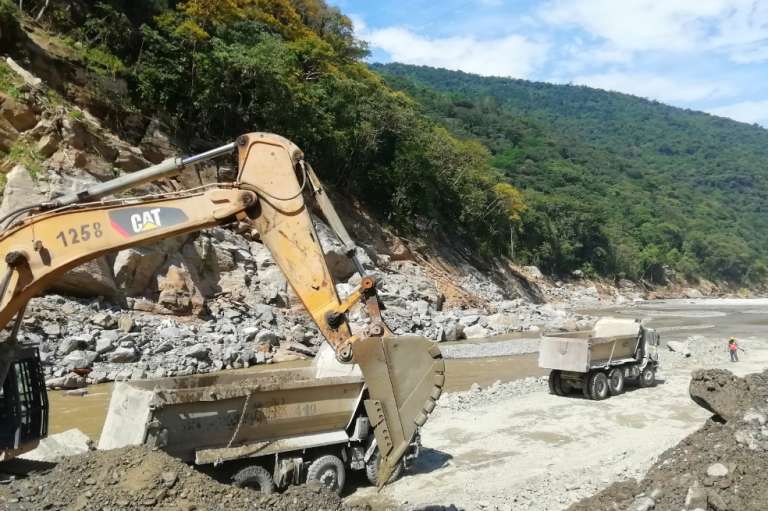

                                                                                                                                7:30 am, miércoles, 3 de octubre de 2018. Una periodista, un reportero gráfico, dos camarógrafos de otros medios y un enviado de El Espectador tomaron el helicóptero Bell 206-L3 que partió del occidente de Medellín con destino a las instalaciones de Hidroituango, en Antioquia. Por carretera el viaje tendría una duración de aproximadamente cuatro horas. En cambio, por aire, fueron 45 minutos en los que se pudo apreciar la riqueza natural de Bolombolo, Sabanalarga y Valdivia; municipios aledaños al río Cauca.

                                                                                                                                En el corregimiento de Valle de Toledo, cerca de los campamentos en donde habitan ingenieros, aterrizó el Bell 206-L3. Allí, Jorge Londoño de la Cuesta, gerente de Hidroituango, dio inicio al recorrido que permitiría conocer detalles inéditos sobre el proyecto hidroeléctrico más grande del país.

                                                                                                                                PUBLICIDAD

                                                                                                                                (Le puede interesar también: ¿Qué sucedería si Hidroituango se rompe?)

                                                                                                                                Read more!

                                                                                                                                Llevan cinco meses combatiendo la contingencia, sin posibilidad de continuar con lo planeado. La Autoridad Nacional de Licencias Ambientales (ANLA) le ordenó a EPM realizar solo actividades que permitan mitigar la crisis. El valor de la inversión del proyecto aumentó 2 billones de pesos en los últimos meses y se espera que, para el 2021, las tres pólizas de riesgo con las que se aseguraron cubran parte de los daños.

                                                                                                                                El ambiente en las obras es de total tranquilidad. Los obreros e ingenieros en Hidroituango realizaban sus labores con calma y sin prisas, y mientras el helicóptero estaba en vuelo, se evidenciaba la ausencia de personas en los pueblos aledaños al área.



                                                                                                                                Contratiempos y soluciones

                                                                                                                                La firma chilena Skava Consulting está realizando un diagnóstico en el lugar para determinar si las obstrucciones generalizadas en los túneles de desviación del río ocurrieron por problemas en cuanto a diseño, construcción o, en el peor de los casos, por asuntos geológicos. El informe deberá ser entregado en noviembre del presente año, y luego se definirá mediante otra firma, si las obras de Hidroituango garantizarán protección a largo plazo.

                                                                                                                                “La presa estaba por debajo del vertedero cuando se tapó. Para evitar que el embalse sobrepasara la presa se creó un relleno prioritario para contener el río; de no haberse realizado esto hubiera ocurrido un desastre porque estábamos en invierno.”, aseguró Londoño.

                                                                                                                                Read more!

                                                                                                                                El mayor problema en este momento radica en el cierre del cuarto de máquinas, por donde ha estado pasando el agua mediante túneles de captación desde el 10 de mayo de 2018. Dicho cierre depende de varias circunstancias relacionadas con comportamientos de la presa, del régimen de lluvias y de los avances en el taponamiento del túnel derecho.

                                                                                                                                PUBLICIDAD
                                                                                                                                No ad for you

                                                                                                                                En la emergencia anterior el invierno fue un peligroso enemigo, pero por esta vez es el mejor aliado. El embalse tendría que subir 25 metros de altura (se necesitaría de la lluvia) para que el agua fluya por el vertedero y, de esta manera, cerrar las compuertas del cuarto de máquina. Aun así, eliminar la inundación en el interior del lugar por medio del sistema de drenaje tomaría al menos dos meses.

                                                                                                                                “El tiempo en que entraría a operar la represa es hipotético. Primero se deben solucionar los daños en el cuarto de máquinas para definir la fecha. En caso de que sea imposible recuperarlo, el proyecto fracasaría. Pero tenemos esperanza”, dijo el gerente.

                                                                                                                                No ad for you

                                                                                                                                Mientras avanza la construcción de una pantalla corta flujo de 500 metros de largo, compuesta por paneles de 2,5 metros de ancho x 1 metro de espesor y 38 de profundidad, se implementó temporalmente un sistema impermeable que ayudó a solucionar la emergencia. Según el gerente del proyecto, la nueva pantalla plástica, cuya obra se está realizando verticalmente en el núcleo de la presa, será terminada a finales de este año.

                                                                                                                                “La construcción de la pantalla es una decisión que se tomó con la asesoría de un board de expertos nacionales e internacionales, entre quienes hay especialistas en estructuras hidráulicas, electromecánicas, geología, geotecnia, entre otros. Además del acompañamiento de Donald Bruce, experto mundial en pantallas”, informó EPM a través de un comunicado.

                                                                                                                                No ad for you

                                                                                                                                Las labores en el túnel vial se encuentran en 95% de ejecución, y entre las obras adelantadas están la instalación de pernos, cerchas y marcos, lanzado de concreto en las zonas afectadas y reparación de cunetas y cárcamos. También se adelantan labores que permitan el sellamiento total del túnel de desviación derecho. Se ha discutido si el cierre de túneles necesitaría un análisis previo de riesgo.

                                                                                                                                (Lea también: La sombra de Hidroituango en el sistema eléctrico nacional)

                                                                                                                                ¿Y las familias afectadas?

                                                                                                                                No ad for you

                                                                                                                                Para junio de 2018, informes técnicos entregados por ingenieros de Naciones Unidas y Estados Unidos advirtieron que un posible desbordamiento de la represa tendría graves consecuencias en el corregimiento de Puerto Valdivia, los municipios de Tarazá y Caucasia y en las cabeceras urbanas de Cáceres y Nechí. 2.600 familias fueron evacuadas y la mancha de inundación afectó a más de 500; sumado a las 260 viviendas que sufrieron estragos. EPM se comprometió a responder por los daños.

                                                                                                                                Hasta la fecha, cada familia sigue recibiendo 1.100.000 pesos mensuales para evitar el sistema de albergues. En cuanto a las que vivían ilegalmente en los terrenos evacuados, no disponen de este beneficio y se encuentran desplazados. El gerente de Hidroituango invitó a los gobiernos local y nacional a apoyarles en su reubicación.

                                                                                                                                No ad for you

                                                                                                                                Por otro lado, en tres albergues espontáneos habitan cerca de 226 familias quienes, según EPM, comenzarán a ser retornadas este fin de semana. “La contingencia lleva 146 días, en los que hemos brindado a cada una de estas familias la debida asistencia. Han recibido apoyo psicosocial por medio de la Alcaldía de Medellín y las entidades correspondientes”, afirmó una funcionaria de la empresa.

                                                                                                                                Efraín Dawkins Sanmiguel
                                                                                                                                PUBLICIDAD

                                                                                                                                7:30 am, miércoles, 3 de octubre de 2018. Una periodista, un reportero gráfico, dos camarógrafos de otros medios y un enviado de El Espectador tomaron el helicóptero Bell 206-L3 que partió del occidente de Medellín con destino a las instalaciones de Hidroituango, en Antioquia. Por carretera el viaje tendría una duración de aproximadamente cuatro horas. En cambio, por aire, fueron 45 minutos en los que se pudo apreciar la riqueza natural de Bolombolo, Sabanalarga y Valdivia; municipios aledaños al río Cauca.

                                                                                                                                En el corregimiento de Valle de Toledo, cerca de los campamentos en donde habitan ingenieros, aterrizó el Bell 206-L3. Allí, Jorge Londoño de la Cuesta, gerente de Hidroituango, dio inicio al recorrido que permitiría conocer detalles inéditos sobre el proyecto hidroeléctrico más grande del país.

                                                                                                                                PUBLICIDAD

                                                                                                                                (Le puede interesar también: ¿Qué sucedería si Hidroituango se rompe?)

                                                                                                                                Read more!

                                                                                                                                Llevan cinco meses combatiendo la contingencia, sin posibilidad de continuar con lo planeado. La Autoridad Nacional de Licencias Ambientales (ANLA) le ordenó a EPM realizar solo actividades que permitan mitigar la crisis. El valor de la inversión del proyecto aumentó 2 billones de pesos en los últimos meses y se espera que, para el 2021, las tres pólizas de riesgo con las que se aseguraron cubran parte de los daños.

                                                                                                                                El ambiente en las obras es de total tranquilidad. Los obreros e ingenieros en Hidroituango realizaban sus labores con calma y sin prisas, y mientras el helicóptero estaba en vuelo, se evidenciaba la ausencia de personas en los pueblos aledaños al área.



                                                                                                                                Contratiempos y soluciones

                                                                                                                                La firma chilena Skava Consulting está realizando un diagnóstico en el lugar para determinar si las obstrucciones generalizadas en los túneles de desviación del río ocurrieron por problemas en cuanto a diseño, construcción o, en el peor de los casos, por asuntos geológicos. El informe deberá ser entregado en noviembre del presente año, y luego se definirá mediante otra firma, si las obras de Hidroituango garantizarán protección a largo plazo.

                                                                                                                                “La presa estaba por debajo del vertedero cuando se tapó. Para evitar que el embalse sobrepasara la presa se creó un relleno prioritario para contener el río; de no haberse realizado esto hubiera ocurrido un desastre porque estábamos en invierno.”, aseguró Londoño.

                                                                                                                                Read more!

                                                                                                                                El mayor problema en este momento radica en el cierre del cuarto de máquinas, por donde ha estado pasando el agua mediante túneles de captación desde el 10 de mayo de 2018. Dicho cierre depende de varias circunstancias relacionadas con comportamientos de la presa, del régimen de lluvias y de los avances en el taponamiento del túnel derecho.

                                                                                                                                PUBLICIDAD
                                                                                                                                No ad for you

                                                                                                                                En la emergencia anterior el invierno fue un peligroso enemigo, pero por esta vez es el mejor aliado. El embalse tendría que subir 25 metros de altura (se necesitaría de la lluvia) para que el agua fluya por el vertedero y, de esta manera, cerrar las compuertas del cuarto de máquina. Aun así, eliminar la inundación en el interior del lugar por medio del sistema de drenaje tomaría al menos dos meses.

                                                                                                                                “El tiempo en que entraría a operar la represa es hipotético. Primero se deben solucionar los daños en el cuarto de máquinas para definir la fecha. En caso de que sea imposible recuperarlo, el proyecto fracasaría. Pero tenemos esperanza”, dijo el gerente.

                                                                                                                                No ad for you

                                                                                                                                Mientras avanza la construcción de una pantalla corta flujo de 500 metros de largo, compuesta por paneles de 2,5 metros de ancho x 1 metro de espesor y 38 de profundidad, se implementó temporalmente un sistema impermeable que ayudó a solucionar la emergencia. Según el gerente del proyecto, la nueva pantalla plástica, cuya obra se está realizando verticalmente en el núcleo de la presa, será terminada a finales de este año.

                                                                                                                                “La construcción de la pantalla es una decisión que se tomó con la asesoría de un board de expertos nacionales e internacionales, entre quienes hay especialistas en estructuras hidráulicas, electromecánicas, geología, geotecnia, entre otros. Además del acompañamiento de Donald Bruce, experto mundial en pantallas”, informó EPM a través de un comunicado.

                                                                                                                                No ad for you

                                                                                                                                Las labores en el túnel vial se encuentran en 95% de ejecución, y entre las obras adelantadas están la instalación de pernos, cerchas y marcos, lanzado de concreto en las zonas afectadas y reparación de cunetas y cárcamos. También se adelantan labores que permitan el sellamiento total del túnel de desviación derecho. Se ha discutido si el cierre de túneles necesitaría un análisis previo de riesgo.

                                                                                                                                (Lea también: La sombra de Hidroituango en el sistema eléctrico nacional)

                                                                                                                                ¿Y las familias afectadas?

                                                                                                                                No ad for you

                                                                                                                                Para junio de 2018, informes técnicos entregados por ingenieros de Naciones Unidas y Estados Unidos advirtieron que un posible desbordamiento de la represa tendría graves consecuencias en el corregimiento de Puerto Valdivia, los municipios de Tarazá y Caucasia y en las cabeceras urbanas de Cáceres y Nechí. 2.600 familias fueron evacuadas y la mancha de inundación afectó a más de 500; sumado a las 260 viviendas que sufrieron estragos. EPM se comprometió a responder por los daños.

                                                                                                                                Hasta la fecha, cada familia sigue recibiendo 1.100.000 pesos mensuales para evitar el sistema de albergues. En cuanto a las que vivían ilegalmente en los terrenos evacuados, no disponen de este beneficio y se encuentran desplazados. El gerente de Hidroituango invitó a los gobiernos local y nacional a apoyarles en su reubicación.

                                                                                                                                No ad for you

                                                                                                                                Por otro lado, en tres albergues espontáneos habitan cerca de 226 familias quienes, según EPM, comenzarán a ser retornadas este fin de semana. “La contingencia lleva 146 días, en los que hemos brindado a cada una de estas familias la debida asistencia. Han recibido apoyo psicosocial por medio de la Alcaldía de Medellín y las entidades correspondientes”, afirmó una funcionaria de la empresa.

                                                                                                                                Por Efraín Dawkins Sanmiguel / @Efrain_Dawkins
