Avanzan en varios frentes de trabajo las acciones para proteger a las comunidades ubicadas aguas abajo del proyecto hidroeléctrico Ituango, cuidar el ambiente y superar la contingencia en la futura central de generación de energía, aseguró Empresas Públicas de Medellín (EPM), en un comunicado de prensa.

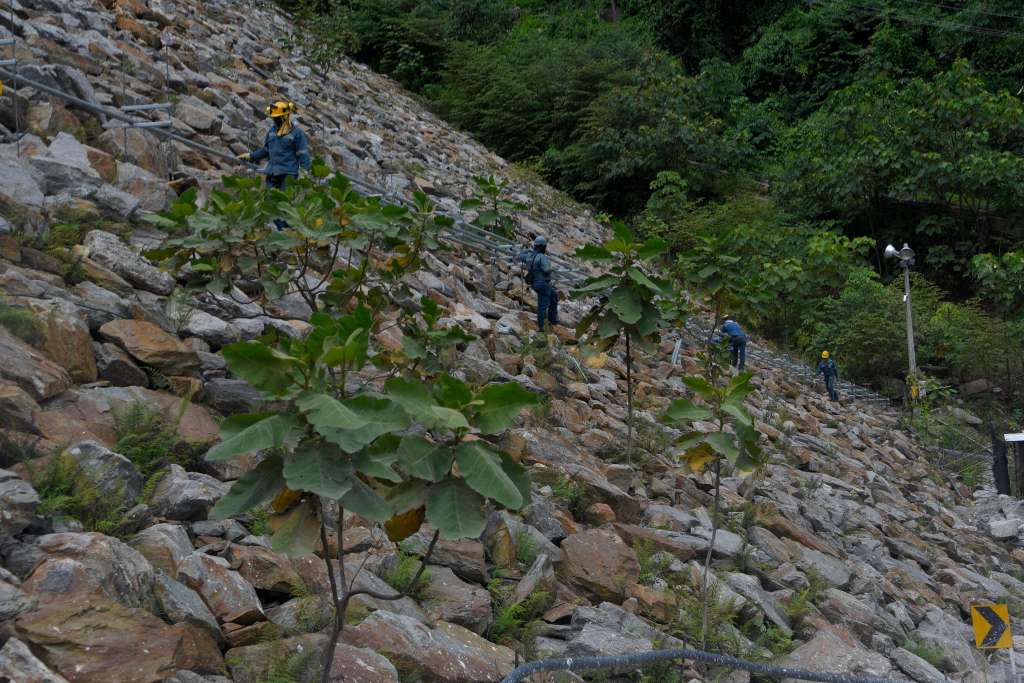

Respecto a la presa, aguas arriba ya alcanzó la cota 418 msnm (metros sobre el nivel del mar) y aguas abajo está en la cota 403 msnm, además, está siendo robustecida en sus enrocados. Se prevé que a la cota 435 msnm, final de la presa, se llegue en el primer trimestre de 2019.
“Alcanzar este hito permitirá que quienes se transporten desde y hacia el municipio de Ituango, en el norte de Antioquia, lo hagan sin restricciones por la cresta de la presa, como está contemplado originalmente en el diseño del proyecto”, señaló EPM.
Paralelamente, en el núcleo de la presa, avanza la construcción de la pantalla plástica o cortaflujo que dará garantía de mayor impermeabilidad a la presa, de acuerdo con las sugerencias de los asesores y especialistas consultados. Se estima que su construcción termine a finales de 2018. (Lea también: Hidroituango se quedaría sin recursos para avanzar en su construcción).
Con respecto a la galería intermedia, ya se terminó el blindaje de las cuatro compuertas, que se encuentran listas y operativas. “En este momento se hacen labores en concretos primarios y secundarios para revestimientos y reforzamiento final del túnel”, explicó la empresa. Adicionalmente, se efectúa la despresurización de la cámara, el vaciado de las aguas infiltradas y el reforzamiento de los tapones existentes.
“Una vez terminado el reforzamiento de los tapones se ingresará a la zona de la cámara de compuertas de la galería auxiliar de la desviación para revisar las compuertas, las cuales están abiertas. La operatividad de estas compuertas será evaluada para determinar si se pueden cerrar, o si, por el contrario, es necesario vaciar concreto y taponar la galería auxiliar desde la cámara”, dice el documento. (Contexto: Fiscalía hará trabajo en campo en Hidroituango por una semana).
En el túnel de desviación derecho también se ejecutan pruebas, en este caso con inyecciones de cemento para determinar la efectividad del tratamiento inicial de consolidación de las gravas al interior del túnel, para proceder con su pretaponamiento.
Al mismo se avanza en la excavación de la galería para permitir la construcción del segundo pretapón del túnel derecho e iniciar su sellamiento definitivo. A su vez, en el túnel de desviación izquierdo aguas abajo del tapón definitivo, se bombean las aguas de infiltración.
Los trabajos de reforzamiento del túnel vial se encuentran en un 95% de ejecución. Entre las obras adelantadas se encuentran: instalación de pernos, cerchas y marcos, lanzado de concreto en las zonas afectadas y reparación de cunetas y cárcamos.
Finalmente, dice EPM, el cierre de casa de máquinas está dependiendo de varias circunstancias, entre las que se encuentran el comportamiento de la presa con la construcción de la pantalla de concreto plástico, del régimen de lluvias, de los avances en los taponamientos del túnel derecho y de la galería auxiliar, que a su vez definirán la disponibilidad de la descarga intermedia.
